“大干一百天—保质量、保进度、保产值、 保回款、保成本、保利润、保安全、保付款”各项目进展情况(下)

时间:2020-01-31

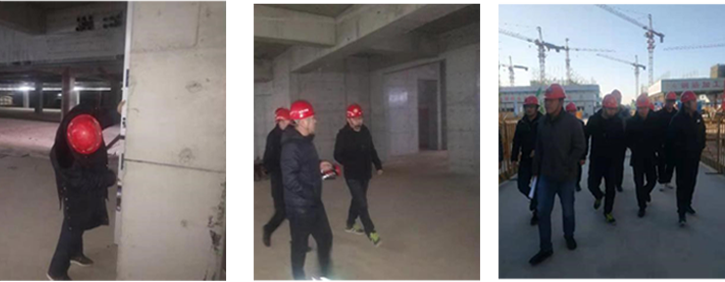

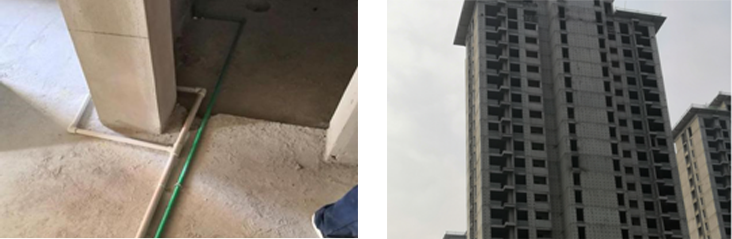

    海河三组团项目:是东丽区最大的一片民心工程,3、4、8、9、10#楼二次结构完成80%;7#、11#、12-15#主框安装完成,玻璃安装完成80%;1、2、5、6、7、11、12-15#楼室内电梯安装完成70%;1、2、5、6、7、11-15#楼水电安装同步跟进,明年五一交付使用。




    红桥老旧小区改造EPC项目:今年工作已全部完成,在六个月的时间里完成了120万平米老旧小区的修缮工作。形象进度一标段共15个小区,13个小区已经100%完成;二标段共16个小区,11个小区已经100%完成;三标段共31个小区,26个小区已经100%完成,明年五一彻底交付。

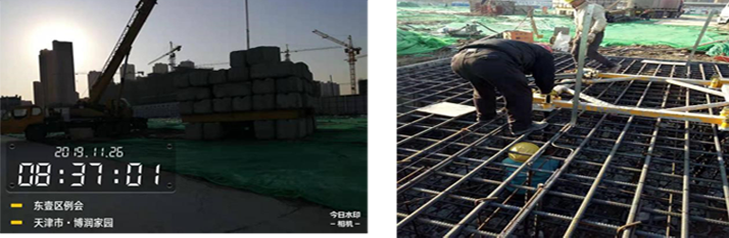

    北辰吴咀项目:3#楼12月份完成10.11层主体施工,目前在施部位为十二层顶板钢筋绑扎。验收完成,下一步浇筑十二层结构混凝土;4#楼12月份完成11.12层主体施工,目前在施部位为十三层顶板模板验收完成,正在绑扎十三层顶板钢筋;5#楼12月份9.10.10层主体施工,目前在施部位为12层墙柱模板安装完成,梁板钢筋绑扎完成,并验收,具备12层砼浇筑条件;6#楼12月份完成负一层主体施工、外墙防水;7#楼12月份完成9.10.11层主体施工,目前在施部位为12层墙柱钢筋安装完成并验收;8#楼12月完成11.12层主体施工,目前在施部位为十三层顶板模板验收完成,正在绑扎十三层顶板钢筋;10#楼12月份完成主体11、12、13层施工,目前在施部位为十四层墙柱钢筋绑扎验收完成,正在安装十四层顶板模板。


    金玉六园项目:  1、2、6号楼外檐断桥铝门窗玻璃安装完成70%;其余楼座窗扇、玻璃陆续进场;地下车库顶板土方回填完成; 地下车库墙、柱、顶棚2腻子完成70%;1-8号楼室内无障碍电梯安装完成70%;2标金苑室外电梯拆除完成;塔吊拆除完成。






    九年一贯制项目:初中教学楼1、2桩基及试桩静载试验施工完成;2#塔吊基础浇筑完成.。





   津滨塘项目:津滨塘项目2019年12月11日基础验收完成,达到安全合格部位。



上一篇:“大干一百天—保质量、保进度、保产值、 保回款、保成本、保利润、保安全、保付款”各项目进展情况(上)

下一篇:齐书记:要把员工的生命安全和身体健康放在第一位

在线咨询

点击这里给我发消息 售前咨询专员

点击这里给我发消息 售后服务专员

在线咨询

免费通话

24小时免费咨询

请输入您的联系电话,座机请加区号

免费通话

微信扫一扫

微信联系
返回顶部
